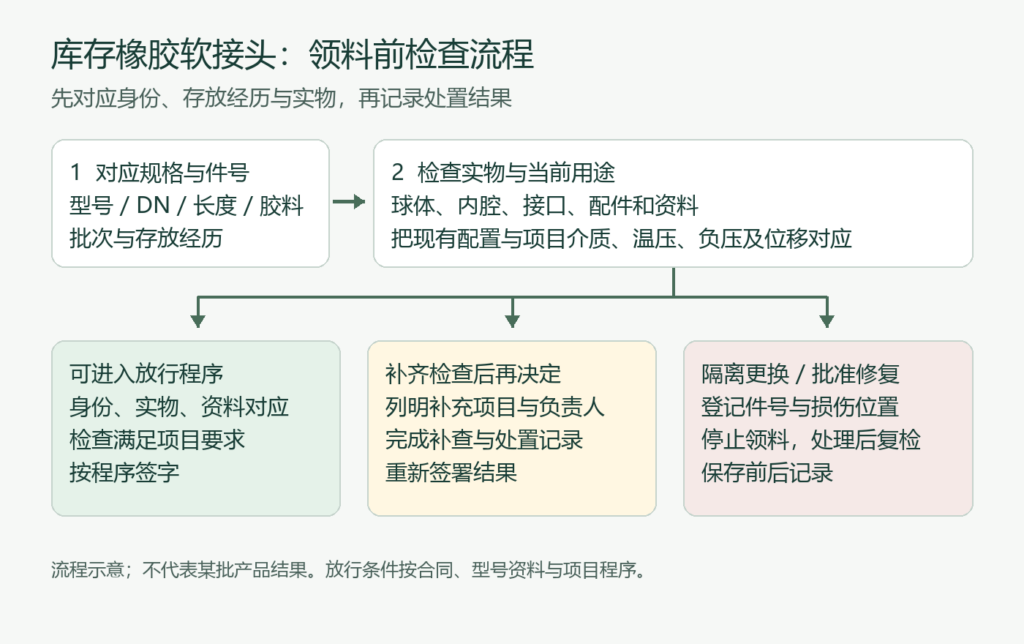

库存橡胶软接头能否安装,要同时看型号与批次、存放经历、球体和接口状态,以及当前项目工况。存放一年并不自动判为报废,外观没有裂纹也不能单独作为放行依据。做法是先建立件号和检查记录,再把产品分成可按程序放行、补齐检查后放行、隔离更换三类。
本文针对已经到货、暂未安装的橡胶软接头。运行中的接头检修见鼓包开裂判断与处理。库存检查用于决定下一步动作,最终安装放行按项目验收程序签字,不能把库存检查表当成承压试验报告。

先把接头放对地方:怎样避免入库后又受损?
FSA技术手册8.1第VIII章D.7与第IX章B.3.3建议在干燥、避光、凉爽的库房存放,使用托盘或木平台,避免重物压在接头上,并避开产生臭氧的设备。这些是储存原则,库房布置还应符合对应产品包装说明。
- 按规格分区。给每件或同批包装标注结构、DN、长度、胶种、批次和入库日期,避免黑色球体混放后只凭外观领料。
- 保持包装与接口防护。密封面不直接接触粗糙地面或硬物,已拆封件重新防尘,防止污染进入内腔。
- 防止持续挤压。摆放由法兰和包装承托,不在球体上堆钢件、工具或重物;发现压痕时记录受压位置和经历。
- 记录异常环境。露天暴晒、油液污染、邻近热源、进水或包装破损都写入记录;搬到库房后保留原异常信息。
大件搬运使用适配的吊装和承托方案,避免钢丝绳、叉齿或锐边直接接触橡胶。摆放和吊点按包装与结构确定,不能通过拉伸球体把产品拖到位置。领料前先查看记录,再检查实物。
库存一年、包装完整,还要检查哪五项?
| 检查项 | 现场取得的记录 | 下一步动作 |
|---|---|---|
| 身份与规格 | 型号、结构、DN、长度L、材料标识、批次及生产/入库信息 | 与订单和当前安装位置对应;身份不清的件先分区,不按相似外观发料 |
| 存放经历 | 库位、包装状态,以及日晒、污染、受压、进水和搬运异常 | 有异常经历时增加针对性检查,并保留处置意见 |
| 球体与接液层 | 可见裂纹、割伤、鼓包、露出增强层、异常变形或内胶损伤 | 发现影响结构或密封的损伤,隔离并安排更换;不靠涂胶遮住后发料 |
| 金属接口与配件 | 法兰密封面、孔位、螺纹,以及订单中的限位组件 | 按对应图纸检查;影响装配的损伤按批准的修复或更换程序处理 |
| 当前工况 | 现在的介质、运行/清洗温度、压力与峰值、负压及位移 | 与该型号配置对应;项目条件改变时重新选配置,不能只看库存年限 |
仅靠手捏软硬不能证明整件接头健康。FSA手册第VIII章E.2.E提醒,单独的硬度读数不能保证整件状态判断准确。现场重点是建立可追溯的检查与放行依据,是否增加产品试验,由型号资料、异常情况和项目要求决定。
检查后怎样决定放行、补查或更换?
- 可以进入安装放行程序:身份与规格清楚,存放记录可追溯,实物检查满足对应要求,产品适用于当前工况,合同规定的资料齐全;由项目负责人员完成签字。
- 补齐检查后再决定:规格可对应,但异常存放经历或必要资料不完整;列明要补的记录、检查项目、负责人员和结果,完成后重新签署处置意见。
- 隔离更换:发现结构性损伤、明显分层、露出增强层,或影响密封/装配的损伤没有适用的修复方案;登记件号,停止领料,按当前工况采购替换件。
处理结果跟着件号走。更换件另外登记型号和检查结果;修复或补查的件保存前后照片与处置依据,不能把原“异常”标签撕掉就当作检查结束。到货流程见到货验收与异常处置清单。
可以直接复制的库存复检记录
项目/库位____;件号/批次____;结构与DN____;安装长度L____mm;胶种与法兰配置____;生产/入库资料____;包装和存放经历____;球体、内腔及接口检查____;当前介质温压及负压____;资料或检查补充项目____;处理结果____;检查、复核与放行人员/日期____。
工程方常问的三个问题
同样DN100,库存件可以直接替换吗?
先比较长度和接口。恒佳KXT/JGD目录的DN100列有130、135、150毫米长度,都是DN100但采购配置不同。接头还须匹配胶料与工况。测量方法见DN100长度选择和法兰接口测量。
库存件没有用过,就不会老化吗?
未投入运行仍需看存放经历。日晒、热源、污染和持续受压都应进入检查范围;“没有通水”不能代替这些记录。
做一次水压试验,就能证明任何工况都能用吗?
水压结果只对应试验记录中的对象、条件和判定项目。材料相容性、负压、位移与长期运行条件分别评价。试验安排见产品与现场水压试验的条件分工。
资料依据
储存和检查原则参考FSA技术手册8.1第VIII章D.7、D.8、E.2以及第IX章B.3.3;DN100长度来自恒佳KXT/JGD目录。来源于2026年10月13日读取。本文给出库存复检流程,没有将行业资料中的理想储存年限写成恒佳产品的统一保质期。
